試題一

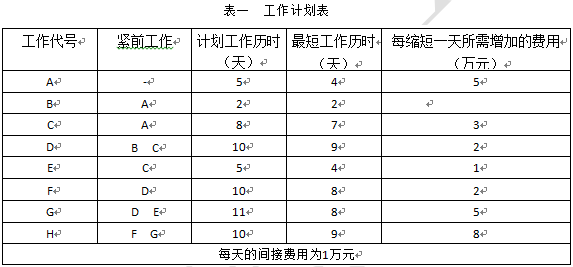

張某是M公司的項目經理,有著豐富的項目管理經驗,最近負責某電子商務系統開發的項目管理工作,該項目經過工作分解后,范圍已經明確。為了更好地對項目的開發過程進行監控,保證項目順利完成,張某擬采用網絡計劃技術對項目進行進度管理。經過分析,張某得到了一張工作計劃表,如表1所示。
事件1:為了標明各活動之間的邏輯關系,計算工期,張某將任務及有關屬性用以下樣圖表示,然后根據工作計劃表,繪制單代號網絡圖。
其中,ES表示最早開始時間,EF表示最早結束時間;LS表示最遲開始時間,LF表示最遲結束時間;DU表示工作歷時,ID表示工作代號。
事件2:張某的工作計劃得到了公司的認可,但是項目建設方(甲方)提出,因該項目涉及融資,希望項目工期能夠提前2天,并可額外支付8萬元的項目款。
事件3:張某將新的項目計劃上報給了公司,公司請財務部估算項目的利潤。
[問題1](13分)
(1)請按照事件1的要求,幫助張某完成此項目的單代號網絡圖。
(2)指出項目的關鍵路徑和工期。
[問題2](6分)
在事件2中,請簡要分析張某應如何調整工作計劃,才能滿足建設方的工期要求,又盡量節省費用。
[問題3](6分)
請指出事件3中,財務部估算的項目利潤因工期提前變化了多少,為什么?
參考答案:

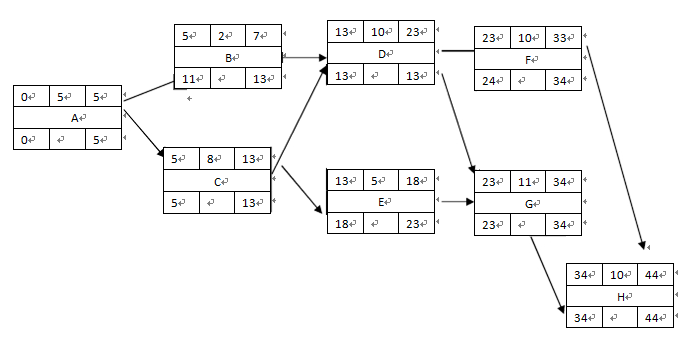

[問題1]
關鍵路徑為ACDGH,工期為44天!
[問題2]
應將C壓縮1天,D壓縮1天
[問題3]
利潤增加5萬元,因為縮短C、D工期各一天,會增加5萬元的費用(3+2),但是節約了間接費用2萬元(每天的間接費用為1萬元),且客戶額外支付8萬元的項目款,因此,項目的利潤增加了5萬元(8+2-5) =5
