2024年軟考信息系統項目管理師考試已經結束,小編整理2024信息系統項目管理師第2批次案例分析真題及解析內容,以供考生們參考。
2024信息系統項目管理師第2批次案例分析真題及解析
試題一:
【說明】

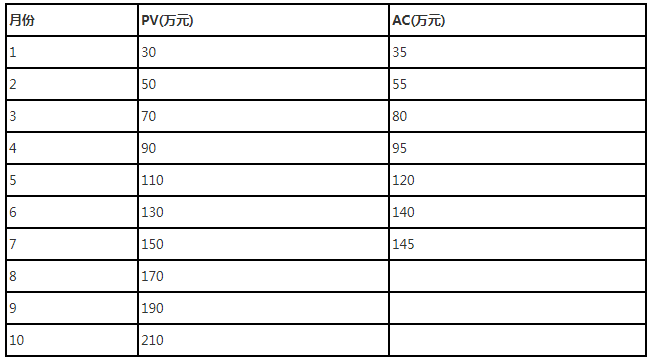

某項目計劃工期為10個月,預算210萬元,第7個月結束時,項目經理進行了 績效評估,發現實際完成了總計劃進度的70%。項目的實際數據,如表所示:
【問題】
1、根據項目數據表,可以確定()月份的實際花費最低,僅為()萬元。
2、計算項目第7個月底時的EV、CV、SV值。
3、評估項目第7個月底時的績效,并給出改進措施。
4、如果在第7個月結束時,找到了影響績效的原因 并糾正了項目偏差,請計算ETC和EAC, 并預測此種情況下項目完成時間較原計劃提前?落后?不變?
